На Нижне-Бурейской ГЭС заработала первая подстанция

Просмотры: 2758
Комментарии: 0

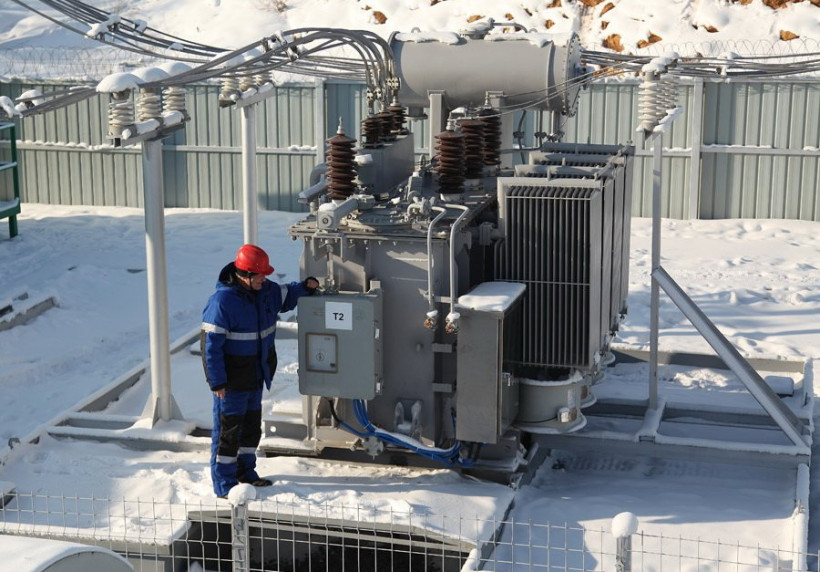

На стройплощадке Нижне-Бурейской ГЭС введена в эксплуатацию первая очередь подстанции «Створ» разрешенной мощностью 2,5 МВт. Разрешение на ввод дал Ростехнадзор.

Первая очередь подстанции позволит полностью обеспечить нужды строителей, работающих на подготовке котлована основных бетонных сооружений Нижне-Бурейской ГЭС, в бетонно-обогатительном хозяйстве, а также на подготовительных работах по возведению правобережной плотины, сообщила специалист по связям с общественностью ОАО «Нижне-Бурейская ГЭС» Ирина Коренюк.

Строительство подстанции 220/35/6 кВ началось в ноябре 2011 года, генеральным подрядчиком возведения стало ОАО «Гидроэлектромонтаж». Основные работы пришлись на 2012 год: была подготовлена площадка,  организованы водостоки и ограждения, доставлено основное оборудование, выполнены монтаж и пусконаладочные работы. На полную мощность  «Створ» 220/35/6 кВ выйдет в 2013 году, подстанция будет способна перекрыть максимум электрических нагрузок на пике строительства.

Информация предназначена для лиц старше 18 лет
Контент может содержать сцены курения табака. Курение вредит здоровью
