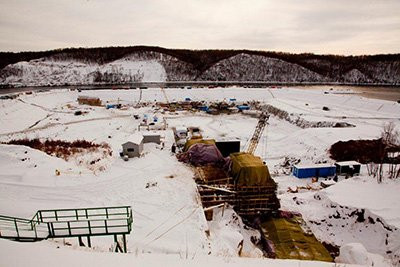

Фото: Пресс-служба Нижне-Бурейской ГЭСФото: Пресс-служба Нижне-Бурейской ГЭС

До конца года в это сооружение планируют залить  1,45 тысячи кубометров монолитного гидротехнического бетона. Водосбросная плотина предназначена для пропуска излишков воды в паводковый период. Сбрасывать ее будут через пять пролетов шириной по 20 метров, перекрываемых затворами.  Общая пропускная способность водосбросной плотины составит 13 332 кубометров в секунду, что обеспечит безопасное прохождение паводка, вероятность наступления которого составляет 1 раз в 10 000 лет, сообщает пресс-служба «РусГидро».

К концу ноября в котловане Нижне-Бурейской ГЭС солидно увеличилось количество рабочих— на стройке работает  360 строителей разных специальностей, что почти вдвое больше, чем в октябре. Бетонирование в котловане началось с мая этого года. «Несмотря на низкие температуры, продолжаются активные бетонные работы и в районе сопрягающего устоя. Это часть плотины,  обеспечивающая плавный вход и выход потока воды на водосброс, а также сопряжение  бетонной и земляной  части сооружения, — сообщила АП пресс-секретарь ОАО «Нижне-Бурейская ГЭС» Ирина Коренюк. — Также ведется бетонирование секций правобережной глухой плотины. Требуемое качество укладки бетона обеспечивается в том числе сооружением специальных шатров-«тепляков» над каждой бетонируемой секцией, и контролируется сотрудниками строительной лаборатории».

Кроме того,  завершаются буровзрывные работы по подготовке основания сооружений гидроэлектростанции. В целом за год необходимо произвести выемку около 580 тысяч кубометров скальных грунтов.  Параллельно ведется отсыпка дороги на гребень плотины со стороны нижнего бьефа.

Продолжается строительство  склада  материалов для производства бетона и помещения химдобавок.  В  конце года бетонно-обогатительное  хозяйство будет работать  в полном объеме. Гравийно-сортировочное хозяйство уже перевыполнило годовую программу по переработке инертных материалов (песчано-гравийной смеси). Но для обеспечения растущих потребностей стройки планируется приобретение и монтаж еще одной установки с сухой сортировкой. Ведутся подготовительные работы по разработке нового карьера песка. На базе гидромеханического оборудования возводится склад, сооружается открытая площадка, монтируется козловой кран грузоподъемностью в 50 тонн. База будет сдана к концу года, и к моменту начала монтажа гидромеханического оборудования в котловане все системы ее будут отлажены.

Нижне-Бурейская  ГЭС  станет  контррегулятором  Бурейской. Проектная мощность станции — 320 МВт (4 гидроагрегата), среднегодовая выработка составит 1 650 миллионов киловатт-часов.
