Из 617 тысяч кубометров, которые в целом предстоит уложить на стройке, сейчас залит 400-тысячный кубометр.

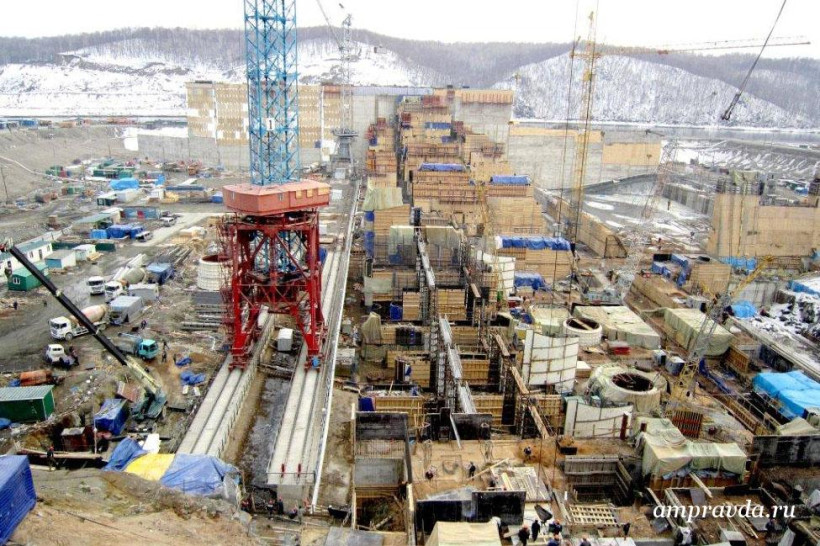

Бетонные работы ведутся по всему фронту сооружений гидроэлектростанции. Практически завершено бетонирование одного из самых массивных элементов конструкции ГЭС  — сопрягающего устоя. Заканчивают заливать бетон в правобережную подпорную стенку и раздельный устой.

320

МВт — проектная мощность будущей ГЭС, энергию будут вырабатывать 4 гидроагрегата,

1650

млн кВт.ч  — среднегодовая выработка станции

— Одновременно продолжается монтаж гидромеханического оборудования: порогов отсасывающих труб, аварийно-ремонтных затворов, сороудерживающих решеток водоприемников и других, — сообщает пресс-служба «РусГидро»  — Монтируются закладные части гидротурбин — смонтированы облицовки конусов отсасывающих труб всех четырех гидроагрегатов. Начато возведение каркаса здания ГЭС.

Строительство Нижне-Бурейской ГЭС ведется с 2010 года, запуск станции состоится по графику в 2016 году. Об этом было заявлено в минувшую субботу на совещании по вопросам реализации региональных планов по устойчивому развитию экономики Дальнего Востока, которое прошло в Хабаровске под руководством председателя правительства РФ Дмитрия Медведева.

Нижне-Бурейская ГЭС станет контррегулятором верхней станции, второй ГЭС Бурейского гидроэнергетического комплекса. Помимо выработки электроэнергии, важной функцией Нижне-Бурейской ГЭС является выравнивание неравномерных в течение суток сбросов с Бурейской ГЭС, сооружение станции является одним из приоритетных проектов инвестиционной программы ОАО «РусГидро».
