Первый гидроагрегат Нижне-Бурейской ГЭС готов на 85 процентов

Просмотры: 2823
Комментарии: 0

На Нижне-Бурейской ГЭС смонтировали трансформаторы первых гидроагрегатов. Готовность агрегата № 1 оценивается в 85 процентов, № 2 – 15 процентов. На будущей станции ведутся интенсивные работы по монтажу силового, гидромеханического и электротехнического оборудования. На постоянные места установлены силовые трансформаторы первых двух гидроагрегатов, начат монтаж  комплектного элегазового распределительного устройства (КРУЭ-220 кВ).

Силовые трансформаторы предназначены для повышения напряжения, выдаваемого гидрогенераторами станции, до напряжения, на котором электроэнергия передается по линиям электропередачи в энергосистему через распределительное устройство. Нижне-Бурейская ГЭС имеет современное комплектное распределительное устройство закрытого типа, компактное, надежное и удобное в эксплуатации.

— В машинном зале завершается монтаж первого гидроагрегата, его готовность на сегодняшний день составляет 85 процентов, основные элементы гидроагрегата (гидротурбина, ротор и статор генератора) были смонтированы в начале сентября, — сообщает пресс-служба РусГидро. — Продолжается укрупнительная сборка и монтаж второго гидроагрегата, его готовность  — 15 процентов. Переданы под монтаж оборудования кратеры гидроагрегатов № 3 и № 4, их комплектующие уже полностью доставлены на стройплощадку.

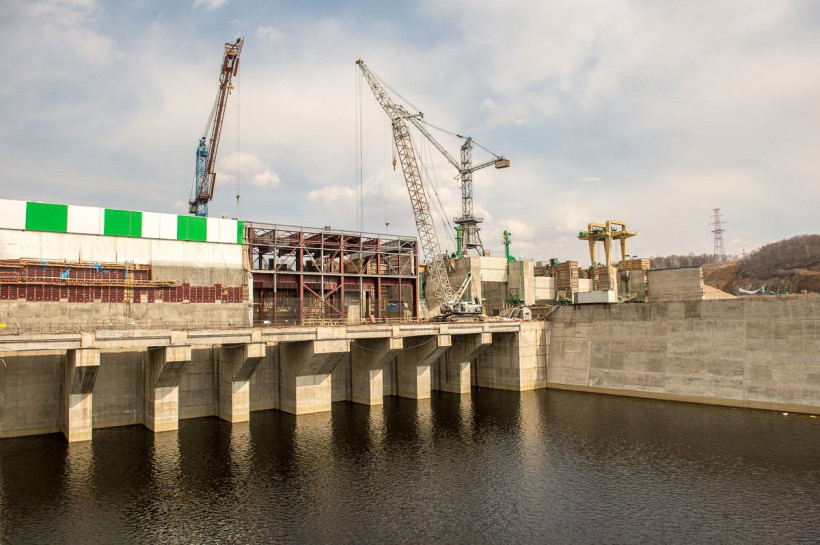

Гидромеханическое и крановое оборудование вводится согласно графику строительства, подчеркивают гидроэнергетики. Смонтированы два мостовых крана машинного зала, которые сейчас интенсивно используются при монтаже силового оборудования. Установлены также козловые краны  верхнего бьефа водосбросной части плотины, а также в нижнем бьефе. Продолжается сборка козлового крана верхнего бьефа водоприемника здания ГЭС. Смонтированы сегментные затворы в двух пролетах водосбросной плотины, ремонтные затворы отсасывающих труб и аварийно-ремонтные затворы водоприемника здания ГЭС. Введены в эксплуатацию дренажные насосные станции, ведется подготовка к вводу систем пожаротушения и пневмохозяйства.

Нижне-Бурейская ГЭС находится в высокой степени строительной готовности. В русловую грунтовую плотину отсыпано 1235,5 тысячи кубометров, что составляет более 98 процентов от общего объема насыпи. В основные сооружения уложено 629,8 тысячи кубометров бетона — это свыше 90 процентов от общего объема по проекту. Пуск первых гидроагрегатов станции намечен на конец 2016 года.
