Горячую воду благовещенцам вернут раньше срока: реконструкция теплосетей завершена на 90 процентов
Масштабная реконструкция теплосетей Благовещенска идет с опережением графика. Об этом сегодня, 3 июля, «Амурской правде» сообщили в Дальневосточной генерирующей компании. Энергетики «Амурских тепловых сетей» продолжают приводить в порядок магистрали № 1 Центрального района и № 2 Северного района. На сегодняшний день на узле «А», откуда выходят все тепловые «артерии» города, выполнено 90 процентов запланированных работ.
На этом участке проводят замену запорной арматуры диаметром 800 миллиметров на метровую, всех металло- и железобетонных конструкций участка сетей общей протяженностью около 600 погонных метров.
Реконструкция стартовала в амурской столице 27 мая. И началась она с демонтажа старых конструкций. Всего за это время на узле «А» было разобрано более 160 тонн различного оборудования. Затем работники подрядной организации подготовили площадку и начали устанавливать железобетонные опоры для новых трубопроводов. После того как бетон набрал прочность, специалисты приступили к монтажу задвижек и трубопроводов с увеличенным диаметром.

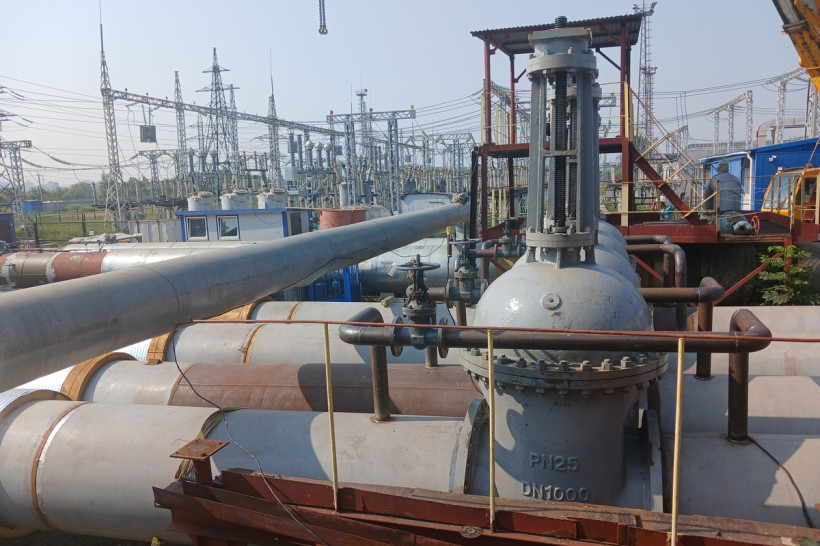

На сегодняшний день установлены все четыре задвижки, идет сварка труб. Всего, как уточнили в АО «ДГК», будет смонтировано более 177 тонн оборудования. Последний раз такие масштабные работы в Благовещенске проводились в 90-е годы, при строительстве тепломагистрали № 3.
В компании также отметили, что работа на узле «А» ведется в стесненных условиях, узлы трубопровода имеют сложную геометрическую конструкцию. Рядом с ним расположено высоковольтное оборудование. Это серьезно осложняет работу на грузоподъемных механизмах. Тем не менее обновление планируют завершить раньше запланированных сроков. А значит — и вернуть горячую воду потребителям.
— Согласованный срок реконструкции — 51 день. Большая часть объема выполнена, идем с хорошим опережением графика. Возможно, реконструкция будет завершена в ближайшее время, — рассказал главный инженер «Амурских тепловых сетей» Сергей Громов. — По окончании реконструкции проведем контроль сварных стыков визуально-измерительным способом и гидравлические испытания.
Во время проведения реконструкции теплосетей энергетики «АТС» завершили текущие ремонты на тепломагистрали № 2 Северо-Западного района (центральная часть Благовещенска), тепломагистрали № 4 СХПК «Тепличный», на 90 процентов выполнены работы на тепломагистрали № 3. И пока ремонт ведется на тепломагистрали № 1 Центрального района.
За время ремонта дополнительно были отремонтированы два аварийных участка теплосетей, которые выявлены при гидравлических испытаниях.
