Благовещенск готовится к ремонту тепломагистралей: ДГК опубликовала график летних отключений горячей воды

Просмотры: 147

Этим летом столица Приамурья преодолеет еще один этап глобальной реконструкции тепломагистралей. Энергетики «Амурских тепловых сетей» дадут старт ремонтной кампании уже 15 марта — сразу после проведения гидравлических испытаний. Модернизация необходима для повышения надежности теплоснабжения и комплексной подготовки городской инфраструктуры к стабильному прохождению будущей зимы. Всего на реализацию инвестиционной и ремонтной программ в Благовещенске, а также в Прогрессе и Новорайчихинске АО «ДГК» направит свыше 240 миллионов рублей.

Фото: АО «ДГК» Амурская область

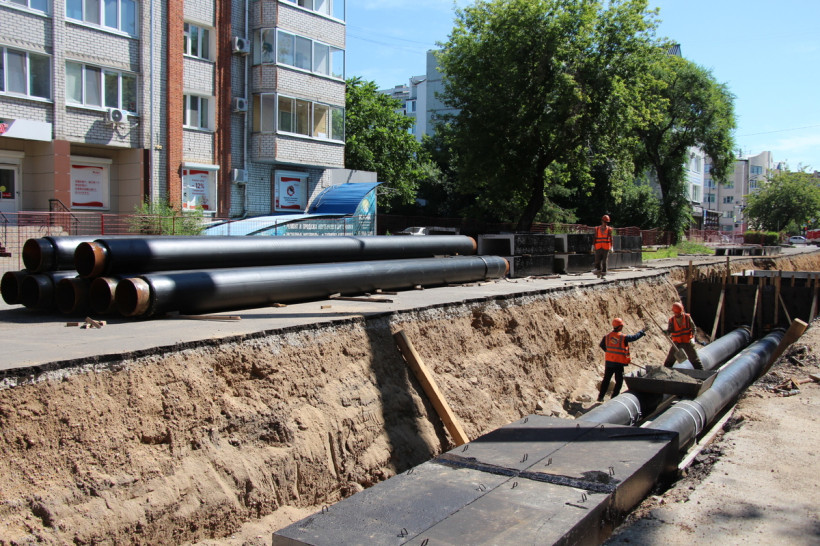

В этом году первым объектом масштабной реконструкции станет тепломагистраль № 2 в Северном районе Благовещенска. Работы начнутся 15 мая и продлятся до 30 сентября, их первоочередная задача — существенное увеличение пропускной способности сетей для нужд растущего города. Энергетики минимизировали сроки отсутствия горячей воды: ограничение продлится только до 28 мая. После этого потребителей по резервной схеме переведут на тепломагистраль № 4. Повторно подачу горячей воды на этом участке потребуется ограничить в период с 20 по 31 июля. Это вынужденная технологическая мера, без которой невозможно провести плановый ремонт уже самой резервной линии.

Следом, 1 июня, глубокая модернизация начнется на тепломагистрали № 1 Центрального района(точные сроки временного ограничения горячей воды на этом участке указаны в графике ниже). Эти проекты являются частью глобальной инвестиционной программы Дальневосточной генерирующей компании, стартовавшей в 2023 году. Только в текущем сезоне на обновление тепловой инфраструктуры региона будет направлено более 178 миллионов рублей.

— При планировании графика ремонтов мы учли главное — возможность переподключения жилых домов везде, где это технически выполнимо. Во время реконструкции мы не просто меняем старые трубы, а полностью обновляем инфраструктуру: возводим новые строительные конструкции, устанавливаем подвижные и неподвижные опоры, монтируем металлоконструкции для надземной прокладки теплосети, — рассказал главный инженер СП «Амурские тепловые сети» АО «ДГК» Сергей Громов. — Чтобы увеличить пропускную способность, диаметр трубопроводов будет расширен с 800 до 1000 миллиметров. Это технологическое решение будет применено на участке тепломагистрали № 1 Центрального района протяженностью 831 метр и на участке тепломагистрали № 2 Северного района протяженностью 209 метров. Оба участка будут выполнены в двухтрубном исполнении.

Помимо глобальной реконструкции магистралей, на этот год запланирован значительный объем текущих и капитальных ремонтов. В Благовещенске одним из ключевых этапов станет капитальный ремонт изношенного участка теплосети по улице Театральной в границах улиц Амурской и Зейской. Здесь специалисты полностью заменят 174 метра трубопровода диаметром 530 миллиметров, на эти цели направят более 48 миллионов рублей. Параллельно в поселке Прогресс энергетики отремонтируют сразу 13 участков теплотрасс. Общая протяженность этих обновленных сетей превысит 849 метров в двухтрубном исполнении, а объем финансирования составит свыше 15 миллионов рублей.

Комплексный подход к обновлению инфраструктуры позволит повысить надежность теплоснабжения для жителей Амурской области, подчеркивают в пресс-службе «Дальневосточной генерирующей компании».

График временного ограничения подачи горячей воды в связи с проведением ремонтной кампании на тепловых сетях Благовещенска в 2026 году:

  • с 12 по 15 мая во всем городе пройдут гидравлические испытания, поэтому без горячей воды останутся все потребители.
  • с 15 по 28 мая — работы пройдут на тепломагистрали № 2 Северного района. Здесь проведут текущий ремонт, установку временных заглушек для возможности переподключения потребителей на период реконструкции по п. 2.1. Под временное ограничение подачи горячей воды попадают потребители в районах микрорайона № 2, 3, КПП, ЦЭС. Кроме потребителей р-на пенсионного фонда, школы № 16 и микрорайона «Питер».
  • с 15 по 28 мая также запланирована реконструкция участка Т/М № 2 Северного района. Под временное ограничение подачи горячей воды попадают потребители п. 2 (см. таблицу по ссылке ниже). Дома переподключат к Т/М № 4 ТПК.
  • с 1 по 11 июня специалисты будут проводить установку временных заглушек для возможности переподключения потребителей на период реконструкции ТМ № 1 Центрального района. Под отключения попадают: пер. Угловой, ул. Нагорная, Детская больница, городская больница № 1, центральная часть города от Комсомольской до Больничной между Ленина и Горького.
  • с 1 по 11 июня — реконструкция участка ТМ № 1 Центрального района. Потребителей переподключат по обратной схеме от Т/М № 3. Под отключение на период с 01.06-30.09 попадают потребители, подключенные к теплотрассе ДРСУ-2 (район Красноармейская—Нагорная, кварталы 666Б, 666В, 666Г).
  • с 15 по 26 июня — текущий ремонт участка Т/М № 2 Северо-Западного района. Под временное отключение попадают потребители центральной части города в «квадрате» улиц Студенческая — Октябрьская — Островского — Станционная.
  • с 29 июня по 3 июля — ремонт участка Т/М № 2 Северо-Западного района. Под временное отключение попадают потребители центральной части города в районе от Островского до Чайковского между Станционной и Октябрьской.
  • с 6 по 17 июля — ремонт участка Т/М № 1 Центрального района. Под временное отключение попадают потребители центральной части города в районе от улицы 50 лет Октября до Лазо между Ленина и Октябрьской.
  • с 20 по 31 июля — работы пройдут на Т/М СХПК «Тепличный». Повторно отремонтируют ТМ № 2 Северного района и реконструируют ее. Под отключение попадут районы Плодопитомника, СХПК Тепличный, Гормолкомбинат, Воинская часть 2068, жилые дома между Тепличной и Студенческой от Игнатьевского шоссе до района расположения СХПК «Тепличный», ж/дома м-р «Солнечный», АНК, «Подсолнухи, р-на пенсионного фонда и школы № 16.  Под повторное отключение попадает участок Т/М 2СР: Микрорайон № 2, 3 КПП, ЦЭС (В связи с проводимыми работами по реконструкции п.2 и невозможностью переподключения к другим сетям).
  • с 3 по 14 августа — участок Т/М № 3 Центрального района. Текущий ремонт. Под временное отключение попадают потребители квартала № 161, а также центральной части города от улицы Мухина между Пролетарской до Амурской.
  • с 17 августа по 4 сентября — участок Т/М № 3 Центрального района. Повторно отремонтируют ТМ № 1 Центрального района и проведут реконструкцию. Без воды останутся потребители, проживающие в районе от узла Благовещенской ТЭЦ до улицы Б.Хмельницкого между Пролетарской и Красноармейской. Под повторное отключение попадает участок ТМ № 1 Центрального района: Центральная часть города от Б. Хмельницкого до Больничной между Ленина и Горького (в связи с проводимыми работами по реконструкции сетей по п.3.1 и невозможностью переподключения к другим сетям).
  • с 7 по 11 сентября — полная остановка магистральных тепловых сетей. От горячего водоснабжения будет отключен весь город.
  • с 1 июля по 30 сентября — капитальный ремонт тепловых сетей на Театральной. Под временное ограничение попадают потребители в «квадрате» между Кузнечной, Амурской, Политехнической и Краснофлотской.
  • с 1 по 14 июня — текущий ремонт котельной 800 квартала и подключенные от теплоисточника тепловые сети. Текущий ремонт. Объекты в квадрате улиц 50 лет Октября — Школьная — Театральная — Кольцевая.

Список адресов, по которым во время ремонта и реконструкции будет временно ограничена подача горячей воды, доступен по этой ссылке.
