График отключения горячей воды в Благовещенске с мая по сентябрь
После 12 мая отключать воду будут поэтапно вплоть до осениС 10 по 12 мая во всем Благовещенске отключат горячую воду. За сутки до начала гидравлических испытаний ТЭЦ будет постепенно снижать температуру сетевой воды. К утру 10 мая горячая вода остынет до 40 градусов, а после восьми часов утра горячее водоснабжение полностью прекратится. «Амурская правда» публикует график отключений с мая по сентябрь.
Во время испытаний энергетики проверят магистральные и распределительные теплосети города на прочность и плотность, найдут скрытые дефекты. Плановые ремонты на теплотрассах пройдут согласно утвержденному с мэрией графику. В разных районах города горячая вода будет отключаться поэтапно.
Первый плановый ремонт пройдет на тепломагистрали № 2 Северо-Западного района — с 12 по 19 мая. После гидравлических испытаний сроки работ и отключений горячего водоснабжения могут изменится и об этом сообщат дополнительно.
— В этом году в Благовещенске начнется масштабная реконструкция тепломагистралей. Это стало возможным благодаря включению города в ценовую зону теплоснабжения. Всего в 2023 году в областном центре планируем заменить около 1 километра 600 метров трубопроводов на 5 участках магистральных сетей — такого объема не было много лет. Помимо текущих ремонтов, предстоит выполнить капитальный ремонт и реконструкцию теплотрасс, — прокомментировал директор СП «Амурские тепловые сети» АО «ДГК» Сергей Руденко.

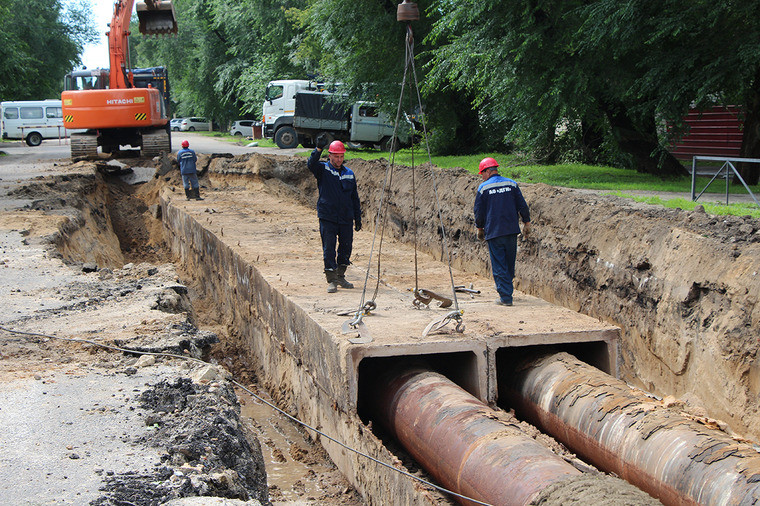

Реконструкция тепломагистралей № 1 Центрального района и № 2 Северного района пройдет с увеличением диаметра трубопроводов с 800 до 1 000 миллиметров. До 2031 года энергетики заменят около 4 километров труб на двух тепломагистралях, а в этом году — 400 метров. Таким образом, пропускная способность теплосетей станет больше, а гидравлический режим и теплоснабжение потребителей улучшатся.
Также специалисты переложат более 400 метров тепломагистрали № 1 — на самом изношенном участке по улице Амурской между Комсомольской и Калинина. Сейчас работники Амурских тепловых сетей (АТС) завершают замену изоляции надземной части этой же магистральной трассы по улице Больничной.
Всего в этом году АТС направят на обновление тепловой инфраструктуры Благовещенска свыше 280 миллионов рублей: 254 миллионов — по инвестиционной и около 30 миллионов — по ремонтным программам, сообщает пресс-служба АО «ДГК» по Амурской области.
