Энергетики устранили порыв и готовятся к реконструкции тепломагистрали в центре Благовещенска
Специалисты «Амурских тепловых сетей» с опережением графика завершили устранение порыва на улице Амурской и начали подготовку к масштабной реконструкции тепломагистрали № 1. Работы продлятся до 1 сентября. АО «ДГК» опубликовало список адресов, где будет ограничена подача горячей воды на время ремонта.
Устранение порыва
29 мая энергетики раньше срока закончили ремонтно-восстановительные работы на тепломагистрали № 1 в Центральном районе Благовещенска, которые начались 26 мая. За три дня бригады Амурских тепловых сетей выявили место порыва, устранили повреждение в сетях, засыпали грунт и восстановили асфальтовое покрытие.
Движение на участке Амурской от Пионерской до Шевченко восстановлено, а горячую воду начали подавать с 17:00 29 мая.
Подготовка к отключениям
С 1 июня «Амурские тепловые сети» начнут реконструировать тепломагистраль № 1. До 11 июня они проведут текущий ремонт и смонтируют временные заглушки. Это даст возможность переподключить горожан по резервной схеме на время основной реконструкции, которая продлится до 30 сентября.
Горячей воды не будет до 11 июня, после чего дома запитают через резервную тепломагистраль № 3. Повторное отключение проведут с 17 августа по 4 сентября. Это вынужденная технологическая мера, необходимая для планового ремонта уже самой резервной линии, пояснили в АО «ДГК».
На время реконструкции тепломагистрали № 1 Центрального района горячую воду будут подавать по обратной схеме — со стороны центра города к району ТЭЦ. Из-за технологических особенностей до конца сентября под отключение попадут жители 15 домов на улице Нагорной: 1/1, 1/2, 1/3, 1/4, 1/5, 1/7, 2/3, 2/4, 2/5, 3/1, 4/1, 4/2, 5, 5/3, 7.
Всю информацию по адресам и срокам отключения горячей воды энергетики передадут в ПАО «ДЭК» для перерасчета.

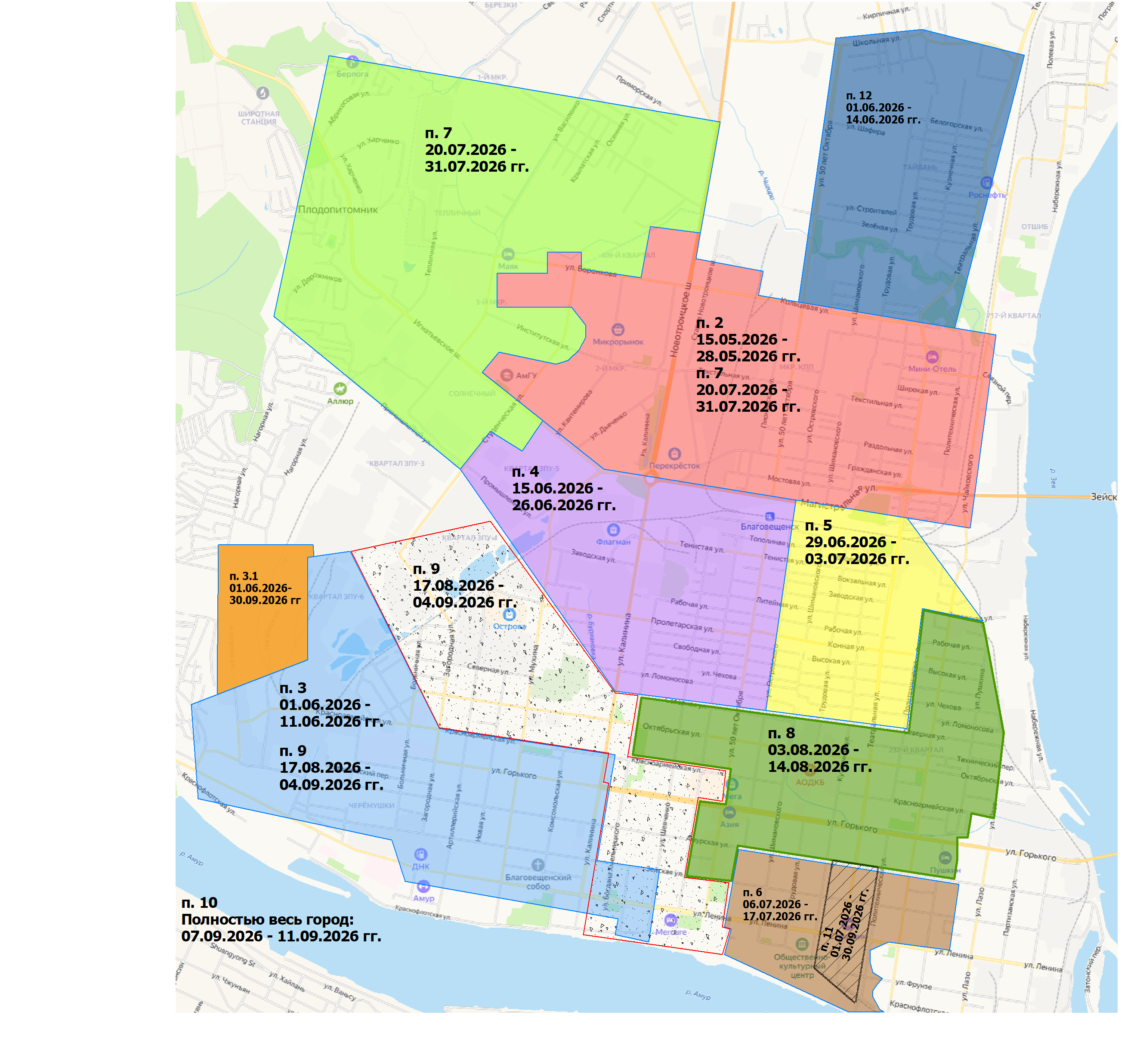

График временного ограничения подачи горячей воды в связи с проведением ремонтной кампании на тепловых сетях Благовещенска в 2026 году:
№ 1: ТМ СП «АТС» АО «ДГК». Гидравлические испытания.
- Срок отключения: 12.05-15.05.
- Отключенные районы: Полностью весь город.
№ 2: Т/М № 2 Северного района. Текущий ремонт, установка временных заглушек для возможности переподключения потребителей на период реконструкции участка Т/М № 2 Северного района.
- Срок отключения: 15.05-28.05.
- Отключенные районы: Под временное ограничение подачи горячей воды попадают потребители в районах микрорайона № 2, 3, КПП, ЦЭС. Кроме потребителей района пенсионного фонда, школы № 16 и микрорайона «Питер».
№ 2.1: Т/М № 2 Реконструкция участка Т/М № 2 Северного района. Текущий ремонт, установка временных заглушек для возможности переподключения потребителей на период реконструкции участка Т/М № 2 Северного района.
- Срок отключения: 15.05-28.05.
- Отключенные районы: Под временное ограничение попадают потребители пункта № 2. Потребители переподключаются к Т/М № 4 ТПК.
№ 3: ТМ № 1 Центрального района. Текущий ремонт, установка временных заглушек для возможности переподключения потребителей на период реконструкции участка ТМ № 1 Центрального района.
- Срок отключения: 01.06-11.06.
- Отключенные районы: пер. Угловой, ул. Нагорная, Детская больница, Городская больница № 1. Центральная часть города от ул. Комсомольская до ул. Больничная между ул. Ленина – ул. Горького.
№ 3.1: Реконструкция участка ТМ № 1 Центрального района. Текущий ремонт, установка временных заглушек для возможности переподключения потребителей на период реконструкции участка ТМ № 1 Центрального района.
- Срок отключения: 01.06-11.06*.
- Отключенные районы: Сроки отключения соответствуют № 3 графика. Потребители переподключаются по обратной схеме от Т/М № 3.
- *Под отключение на период с (01.06-30.09) попадают потребители подключенные к теплотрассе ДРСУ-2 (район Красноармейская–Нагорная, кварталы 666Б, 666В, 666Г).
№ 4: Участок Т/М № 2 Северо-Западного района. Текущий ремонт.
- Срок отключения: 15.06-26.06.
- Отключенные районы: Под временное отключение попадают потребители центральной части города в районе от ул. Студенческая – Островского между ул. Станционная – ул. Октябрьская.
№ 5: Участок Т/М № 2 Северо-Западного района. Текущий ремонт.
- Срок отключения: 29.06-03.07.
- Отключенные районы: Под временное отключение попадают потребители центральной части города в районе от ул. Островского до ул. Чайковского между ул. Станционная – ул. Октябрьская.
№ 6: Участок Т/М № 1 Центрального района. Текущий ремонт.
- Срок отключения: 06.07-17.07.
- Отключенные районы: Под временное отключение попадают потребители центральной части города в районе от ул. 50 лет Октября до ул. Лазо, между ул. Ленина – ул. Октябрьская.
№ 7: Т/М СХПК «Тепличный». Повторно ТМ № 2 Северного района. Текущий ремонт.
- Срок отключения: 20.07-31.07.
- Отключенные районы: Плодопитомник, СХПК Тепличный, Гормолкомбинат, Воинская часть 2068, жилые дома между ул. Тепличная-Студенческая, от ул. Игнатьевское шоссе до района расположения СХПК «Тепличный», ж/дома м-р «Солнечный», АНК, «Подсолнухи, р-на пенсионного фонда и школы № 16.
- Под повторное отключение попадает участок Т/М 2СР: Микрорайон № 2, 3 КПП, ЦЭС (В связи с проводимыми работами по реконструкции п.2 и невозможностью переподключения к другим сетям).
№ 8: Участок Т/М № 3 Центрального района. Текущий ремонт.
- Срок отключения: 03.08-14.08.
- Отключенные районы: Под временное отключение попадают потребители квартала № 161, а также центральной части города от ул. Мухина между ул. Пролетарская до ул. Амурская.
№ 9: Участок Т/М № 3 Центрального района. Повторно ТМ № 1 Центрального района. Текущий ремонт, реконструкция.
- Срок отключения: 17.08-04.09.
- Отключенные районы: От узла Благовещенской ТЭЦ до ул. Б. Хмельницкого между ул. Пролетарская – ул. Красноармейская.
- Под повторное отключение попадает участок ТМ № 1 Центрального района: Центральная часть города от ул. Б. Хмельницкого до ул. Больничная между ул. Ленина – ул. Горького (в связи с проводимыми работами по реконструкции сетей по п.3.1 и невозможностью переподключения к другим сетям).
№ 10: Полный останов магистральных тепловых сетей СП «АТС» АО «ДГК».
- Срок отключения: 07.09-11.09.
- Отключенные районы: Полностью весь город.
№ 11: Капитальный ремонт тепловых сетей в г. Благовещенске ул. Театральная.
- Срок отключения: 01.07.-30.09.
- Отключенные районы: Потребители между ул. Кузнечной и ул. Амурской от ул. Политехнической до ул. Краснофлотской.
№ 12: Котельная 800 квартала и подключенные от теплоисточника тепловые сети. Текущий ремонт
- Срок отключения: 01.06-14.06.
- Отключенные районы: Объекты в квадрате улиц 50 лет Октября-Школьная-Театральная-Кольцевая.
Список адресов, на которых во время ремонта и реконструкций будет временно ограничена подача горячей воды, можно посмотреть здесь. Также сроки можно найти на карте-графике от СП «Амурские тепловые сети» АО «ДГК».
