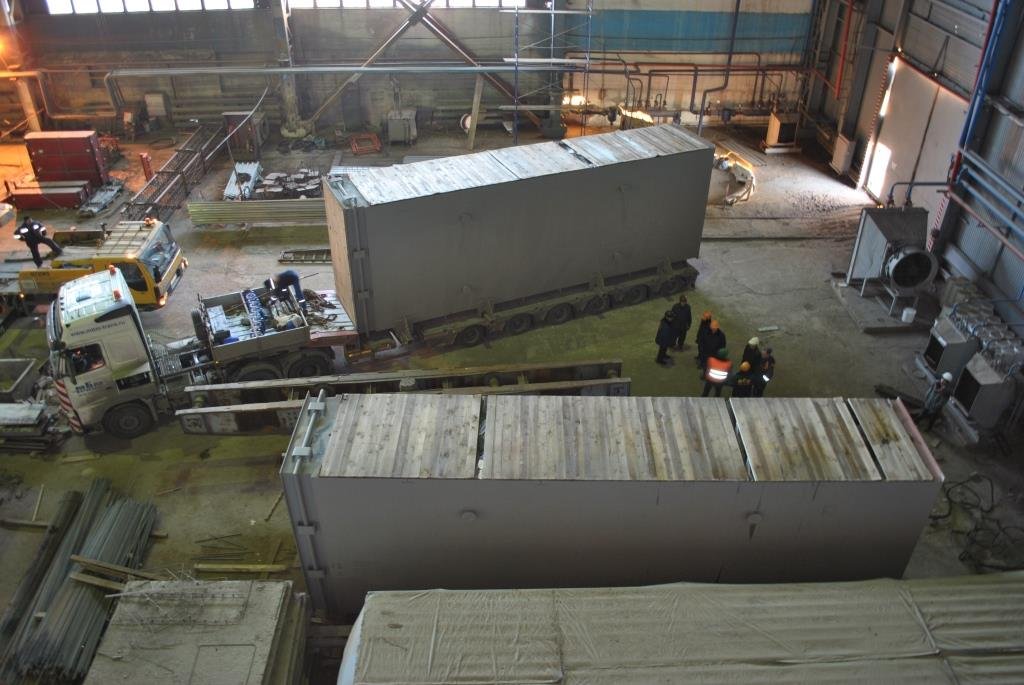

В частности, смонтирован деаэратор, отвечающий за удаление из питательной воды кислорода для снижения коррозии оборудования. Операция по его подъему заняла порядка 30 часов. Оборудование весом 20 тонн специальной техникой поднимали в бункерное отделение на высоту 26 метров. Для этого было демонтировано ограждение временного торца главного корпуса станции и стеновые панели, устроена дополнительная эстакада. В работах по подъему деаэратора было задействовано более 30 человек.
«Продолжаются работы по сборке котлоагрегата, монтируются и устанавливаются блоки каркаса. Смонтировано около 300 тонн металлоконструкций. В турбинном цехе ведется установка армокаркасов и опалубки колонн верхнего строения фундамента турбоагрегата. На месте строительства градирни выполнены бетонные работы на основаниях под фундаменты каркаса градирни, проведена обратная отсыпка котлована. Завершены работы по устройству подкрановых и железнодорожных путей, ведется установка бака аварийного слива турбинного масла. Ежедневно на строительных площадках трудится более 250 человек и 30 единиц техники. Работы ведутся в две смены», — содержится в сообщении РАО «Энергетические системы».
В конце сентября успешно завершились заводские испытания уже готового турбогенератора, завершается производство паровой турбины. Они будут доставлены на площадку в начале 2015 года. Поставка блочного трансформатора и трансформатора собственных нужд намечена на май следующего года. На данный момент на пути к Благовещенской ТЭЦ-2 находятся опоры под металлоконструкции башни градирни и экранные поверхности котлоагрегата.
Как отмечают в компании, начало монтажа основного оборудования на площадке знаменует переход строительства в решающую фазу. Вторая очередь Благовещенской ТЭЦ – это первая из четырех тепловых строек «РусГидро» на Дальнем Востоке, на которой удалось приступить к этим работам.торой очереди установленная электрическая мощность станции вырастет на 120 МВт и составит 400 МВт, тепловая мощность — на 188 Гкал/ч, до 1005 Гкал/ч. Годовая выработка будет достигать 464 млн. кВт∙ч, а годовой отпуск электроэнергии — 427,0 млн. кВт∙ч. Топливом для станции станет уголь с амурского разреза «Ерковецкий». Завершение строительства запланировано на конец 2015 года.
На строительство Благовещенской ТЭЦ-2 из госказны выделено 6,3 миллиарда рублей. Общая же стоимость проекта составляет 8,2 миллиарда рублей. Оставшиеся инвестиции 1,9 миллиардов в проект вложит группа «РусГидро».
