На сегодняшний день на Благовещенской ТЭЦ уже завершен средний ремонт котлоагрегата № 4. В активной фазе находится капитальный ремонт турбоагрегата № 3 и турбогенератора № 3, параллельно ведется текущий ремонт котлоагрегата № 1.

 — В рамках ремонтной кампании 2025 года на станции уже выполнено 50 % запланированных работ, все этапы реализуются строго по графику.  Для дальнейшего повышения надежности предприятия нами разработана специальная программа, рассчитанная до 2032 года. Она предусматривает в том числе модернизацию основного оборудования, часть которого исчерпала значительную часть ресурса: старейшие три котлоагрегата ТЭЦ работают с момента запуска, котел № 4 эксплуатируется с 1994 года, а самый новый, № 5, с 2016-го. Благодаря внедрению программы мы планируем привести ключевые узлы станции к нормативным показателям», — рассказал директор Благовещенской ТЭЦ Андрей Сазанов.

По словам Андрея Сазанова, модернизация затронет и электромеханическую часть оборудования: это насосы, конденсаторы, электродвигатели, которые со дня запуска ТЭЦ также испытывали максимальные нагрузки. Обновление коснется турбинного оборудования и топливоподающих трактов.

«Наша основная задача — довести рабочие характеристики оборудования до максимально близких к проектным», — подчеркнул директор Благовещенской ТЭЦ.

Турбогенераторы разбирают до винтика

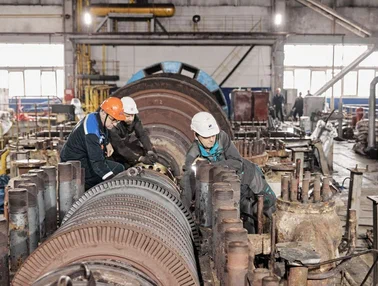

Одним из ключевых этапов ремонтной кампании стали работы на турбогенераторе № 3 и турбоагрегате № 3, в которые компания вложила 126 миллионов рублей.

— Капитальный ремонт генерирующего оборудования включает не только замену изношенных деталей. Агрегаты разбираются до мельчайших элементов, проводится визуально-измерительный контроль, что позволяет выявлять и устранять даже самые незначительные дефекты. Мы успешно завершили тепловые испытания стали статора генератора, которые подтвердили возможность бесперебойной эксплуатации оборудования до следующего планового вскрытия, — отметил заместитель главного инженера Благовещенской ТЭЦ Николай Леготин.

Крупнейший ремонт года: обновление котлоагрегата № 1

С конца мая в центре внимания энергетиков находится капитальный ремонт котлоагрегата № 1. Здесь идет полная замена 68 тонн газовоздушного тракта, 50 тонн экранных труб, 120 тонн воздухоподогревателей, обновляются дымососы, дутьевые вентиляторы, горелочные устройства и сепараторы мельниц. Только на эти работы выделено более 400 миллионов рублей, что делает проект самым масштабным по объему и стоимости в 2025 году.

Промежуточные успехи и новые задачи

6 июня завершился средний ремонт котлоагрегата № 4. В ходе ремонта были заменены 100 тонн газоходов, трубы Вентури на воздуховодах горячего воздуха, металл на шнековых ваннах котлоагрегата. Проведенные работы позволили повысить паропроизводительность котлоагрегата.

Уже 26 июля в капитальный ремонт будет выведен котлоагрегат № 2 — здесь предстоит заменить порядка 120 тонн воздухоподогревателей. Завершить работы планируется к концу октября.

Ремонт без неудобств

Завершение ремонта котлоагрегата № 1 на Благовещенской ТЭЦ запланировано на 25 октября. Несмотря на то, что к началу отопительного сезона 2025/2026 годов в эксплуатации будут лишь три из пяти котлов, станция продолжит круглосуточно осуществлять выработку тепла и электроэнергии в соответствии с потребностью горожан.

Ремонтные работы на Благовещенской ТЭЦ спланированы таким образом, чтобы не влиять на комфорт горожан. Модернизация оборудования проводится поэтапно: работы ведутся только на тех агрегатах, которые временно выведены из эксплуатации, тогда как остальные функционируют в штатном режиме, обеспечивая стабильную работу ТЭЦ.
