Ложе водохранилища признано готовым к наполнению до 128 метров (над уровнем моря). Эта отметка позволит в дальнейшем начать пусконаладочные работы на первых двух гидроагрегатах. Комиссия, которую возглавил первый заместитель министра строительства и ЖКХ РФ Леонид Ставицкий, работала в Бурейском районе в среду, 22 марта. В нее также вошли представители правительства Амурской области, администрации Бурейского района, Минэнерго России, Росводресурсов, Росприроднадзора, Ростехнадзора и «РусГидро». Члены комиссии провели визуальный осмотр зоны затопления и проверили документацию, подтверждающую приемку работ. Подготовка ложа водохранилища включала в себя лесоочистку, археологические охранно-спасательные раскопки и перенос редких растений в новые места обитания.

— По итогам проверки работы были признаны выполненными, подписан акт приемки. Это позволит начать наполнение ложа до 128-метровой отметки и продолжать работу на Нижне-Бурейской ГЭС по вводу гидроагрегатов, — сообщил Леонид Ставицкий.

540

квадратных километров составит площадь водохранилища Нижне-Бурейской ГЭС после заполнения

Заполнение водохранилища займет около двух недель. Как рассказали АП гидроэнергетики, расти уровень воды будет на разницу, пропускаемую верхним и нижним гидроузлами.

— На Бурейской ГЭС дадут расход воды около тысячи кубометров в секунду, на Нижне-Бурейской в нижний бьеф — от 250 до 550. В течение суток набирается около метра, все остальные дни уже 60—70 сантиметров, — пояснила корреспонденту АП специалист по связям с общественностью Нижне-Бурейской станции Ирина Коренюк. — Сейчас идет проверка работоспособности затворов, работает водолазная группа. Это уже часть пусковой программы. Необходимость обусловлена тем, что во время строительства может попадать строительный мусор. Когда идет заполнение, работоспособность затворов должна быть идеальной. Бригада обследует водохранилище около плотины, проверяет, все ли чисто, чтобы затворы становились на порогах четко. Вчера водолазы чистили нижний бьеф, сегодня — верхний.

Главное внимание будет на напорном сооружении. Наполнение должно быть медленным, в частности из-за земляной части плотины.

— Скорость наполнения нужна небольшая — несколько сантиметров в час, чтобы намокание грунтовой плотины шло постепенно. Если будет теплая погода, интенсивное таяние и дожди, то наполнение водохранилища будет идти быстрее, — рассказал заместитель генерального директора по общим вопросам Нижне-Бурейской ГЭС Владимир Горшенин.

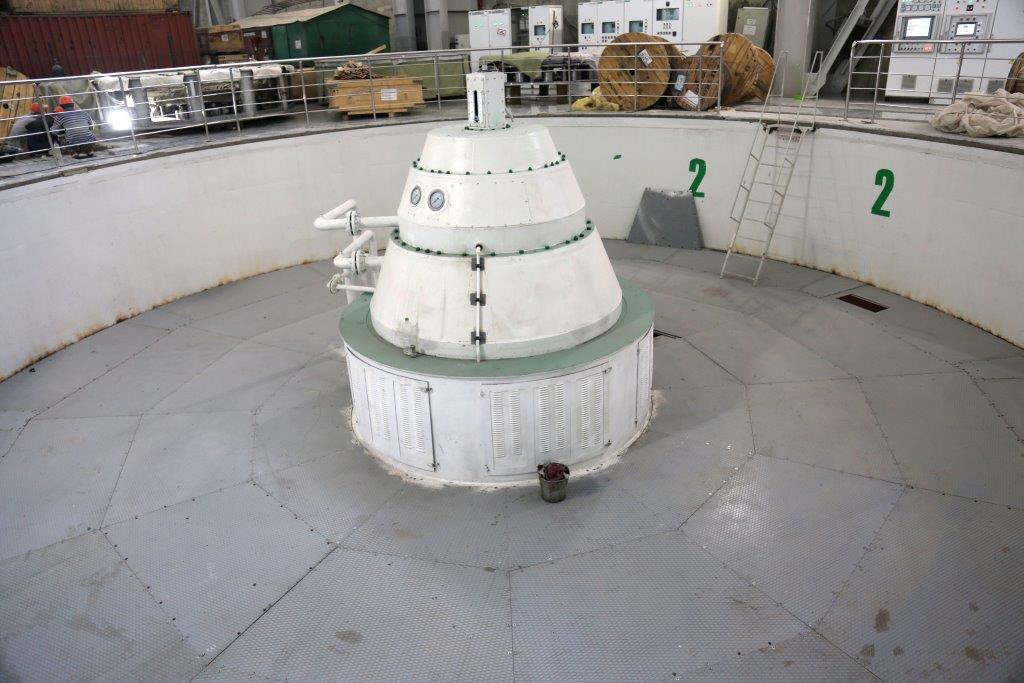

Затем будут наполнены водоводы и  начнутся испытания двух первых агрегатов на холостом ходу.  После получения акта готовности энергоблок можно будет ставить под нагрузку. Первую электроэнергию новая ГЭС выдаст потребителям летом. В июле начнут снова наполнять водохранилище. Следующая отметка — 138 метров, это проектный уровень, его достигнут также уже в этом году. Это позволит ввести в работу еще два гидроагрегата. Третий и четвертый агрегаты собраны наполовину, их пуск планируется в третьем квартале, ориентировочно в сентябре.

Площадь водохранилище после заполнения составит 540 квадратных километров. Чтобы получить акт готовности ложа, провели санитарную очистку территорий бывших населенных пунктов, попавших в зону затопления (это села Бахирево, Куликовка, Кулустай, Киселево) от остатков строений и сооружений, перенесли захоронения с кладбищ, законсервировали скотомогильник. В полном объеме завершены археологические охранно-спасательные раскопки памятников «Букинский Ключ-1», «Букинский Ключ-3», «Безумка», «Безумка-плавильня», «Малые Симичи». Как сообщает пресс-служба регионального правительства, памятники раскопаны и задокументированы, артефакты изучаются специалистами.

Выполнена лесоочистка на трех участках специального назначения в ложе Нижне-Бурейского водохранилища площадью 251,5 гектара. Спецучастки для рекреации и любительского рыболовства были выделены в соответствии с требованием собственника земли — администрации Бурейского района.

— Подписание акта позволяет соблюдать график строительства и, самое главное, не отодвигать срок ввода объекта. Сегодня пока это объект строительства. Его ввод в эксплуатацию позволяет запустить бюджетные процессы. В бюджет пойдут налоги на имущество, НДФЛ, — прокомментировал зампред амурского правительства Дмитрий Тетенькин. — У «РусГидро» есть идея, и они ее подтверждают, на базе Нижне-Бурейской ГЭС создать компанию, которая будет обслуживать все дальневосточные гидроэлекстростанции. Это еще до 300 новых рабочих мест, соответственно, и дополнительные поступления средств в бюджет области от налогов.

Региональные власти приложили все усилия, чтобы ускорить пуск объекта. Глава региона Александр Козлов не раз проводил совещания с участием всех заинтересованных сторон.

— Прямых полномочий у субъекта, определенных федеральным законодательством, не имеется, это чисто инвестпроект, — отметил Дмитрий Тетенькин. — Губернатор инициировал подписание соглашения о сотрудничестве — совместных действиях с «РусГидро» по выполнению первоочередных работ по подготовке зоны водохранилища Нижне-Бурейской ГЭС. По нему правительство области выполняет функции координатора и обеспечивает содействие в проведении первоочередных мероприятий по подготовке зоны затопления. Результатом явился акт приемки работ по созданию ложа водохранилища до отметки 128 метров.

Первый кубометр бетона в тело плотины третьей гидроэлектростанции в Приамурье был торжественно заложен 27 августа 2010 года. В церемонии принял участие тогда еще премьер-министр Владимир Путин. Масштабные же строительные работы развернулись в 2013 году.
